Complexe bemaling bij realisatie rioolwaterzuiveringsinstallatie

In Lichtaart werd in 1981 door Aquafin een rioolwaterzuiveringsinstallatie (RWZI) gebouwd. De installatie voldeed echter niet meer aan de huidige lozingsnormen, waardoor renovatie noodzakelijk was. Voor de bemalingswerken deed onze klant en partner, Colas, beroep op onze expertise.

Operationeel blijven

De nieuwe bouwkundige werken omvatten de bouw van een extra selectortank, een mechanische zuivering, extra beluchtingsbekkens en nabezinkbekkens. Daarnaast worden de bestaande slibverwerkings- en vergistingsinstallaties geoptimaliseerd en via nieuwe ondergrondse leidingen geïntegreerd in de werking van het bestaande RWZI.

Tijdens de renovatiewerken moest het RWZI operationeel blijven, ondanks de sloop van verschillende oude constructies.

De bemalingswerken werden in fasen uitgevoerd. Het grondwater moest, afhankelijk van de locatie, verlaagd worden van 1 m onder maaiveld tot 4 à 7 m onder maaiveld. De ondergrond bestaat uit een quartaire deklaag van ongeveer 4 m, gevolgd door kleihoudend fijnzand tot 15 m diepte (formatie van Kasterlee), en grof zand tot 25 m diepte (formatie van Diest).

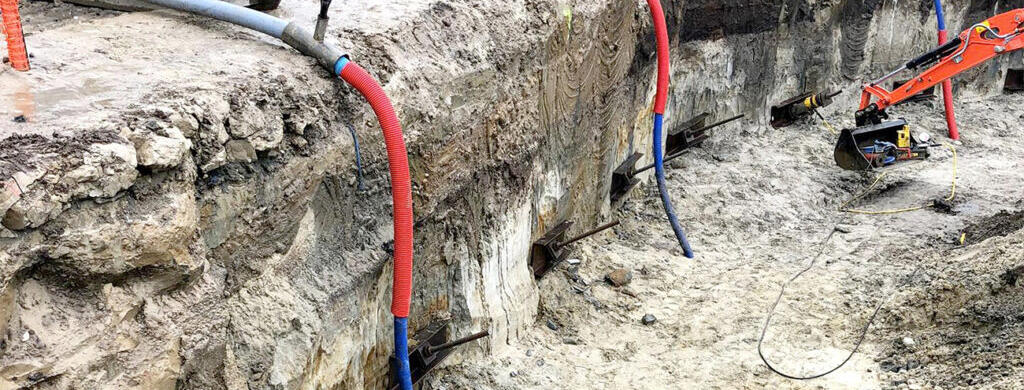

IMG 20220127 WA0022 1024x768

Verschillende technieken

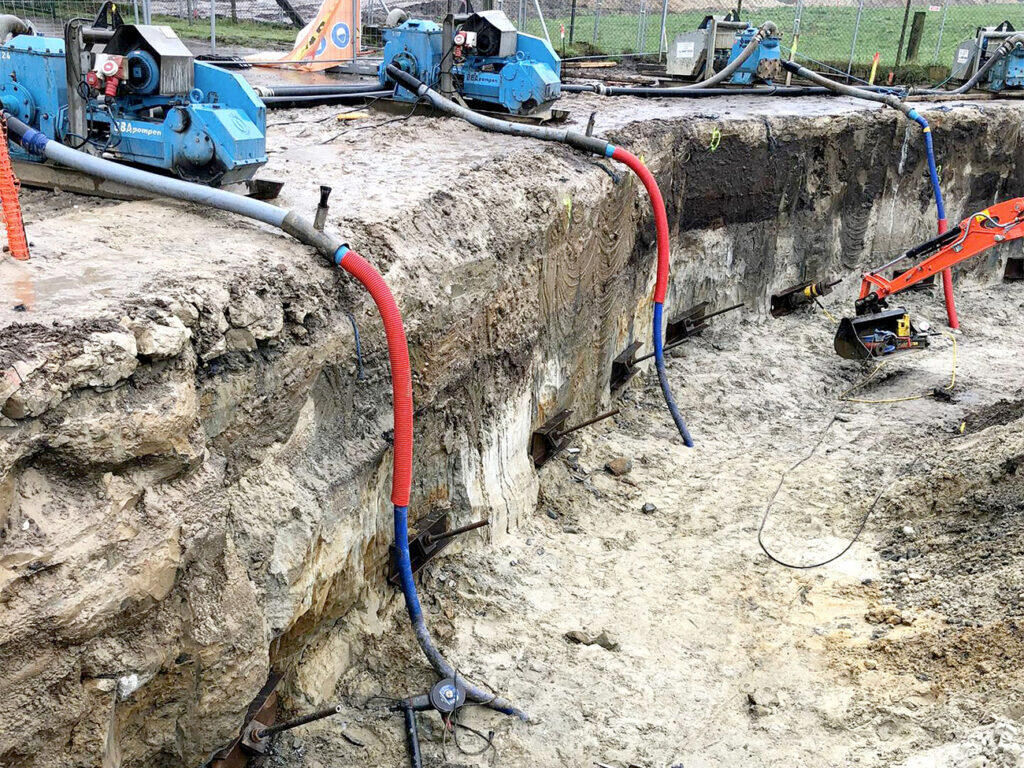

Voor de bemaling werd gebruikgemaakt van diverse technieken: verticale filters, gravitaire en vacuümdieptebronnen en horizontale drains. Smeyers dimensioneerde de installaties zelf met een eigen 3D-simulatiemodel, wat het mogelijk maakte het benodigde debiet nauwkeurig te begroten en binnen de vergunningsgrenzen te blijven.

Het opgepompte grondwater wordt via collectorleidingen afgevoerd naar een buffercontainer, die het water loost in een infiltratiegracht op het RWZI-terrein, met overloop naar de Broekloop. Debieten worden gemeten met elektromagnetische debietmeters. Grondwaterverlagingen worden gevolgd via peilbuizen op het terrein.

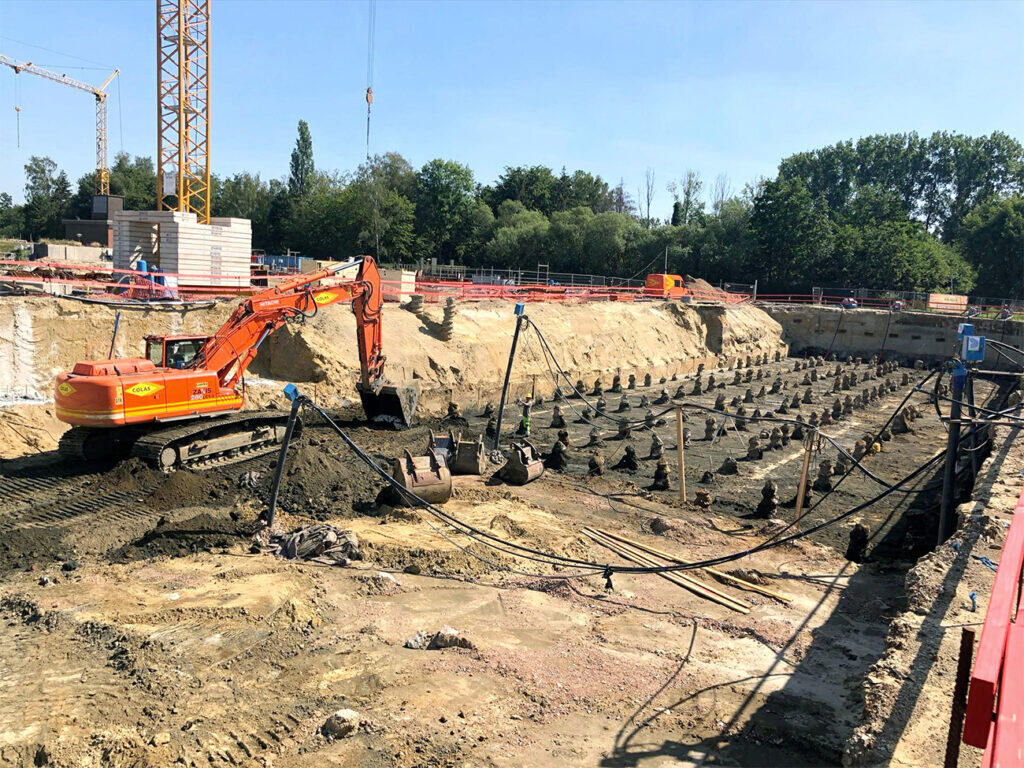

IMG 20220127 WA0027 1024x768

Vlekkeloze bemaling

De grote bemalingswerken begonnen begin 2020 en zullen ook in 2022 nog doorgaan. Tot nu toe zijn de bemalingswerken, ondanks de complexe werfsituaties, zonder problemen verlopen en zijn de gevraagde grondwaterverlagingen gerealiseerd met de voorziene installaties.

Het werk bij RWZI Lichtaart is een belangrijke referentie voor Smeyers. De complexiteit en gefaseerde uitvoering vereisten diverse bemalingstechnieken. “Doordat Smeyers alle bemalingstechnieken beheerst en beschikt over de knowhow om in elke bouwfase de benodigde installatie te dimensioneren, was Smeyers de ideale partner voor dit project,” aldus het bedrijf.
